Aufarbeitung 2025
Wir möchten Sie mit Berichten über den Stand und Entwicklung der Aufarbeitung unserer V200 001 informieren.

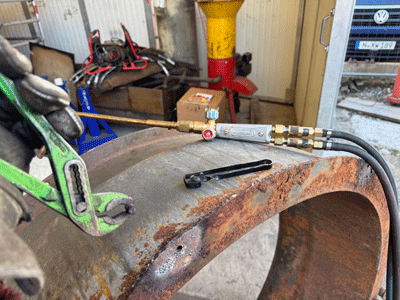

Zerlegen der zweiten Kühlanlage
In der kalten Jahreszeit Anfang 2025 war wieder Zerlegen angesagt.

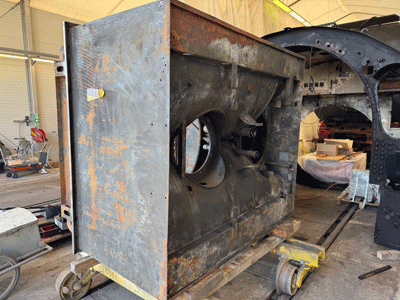

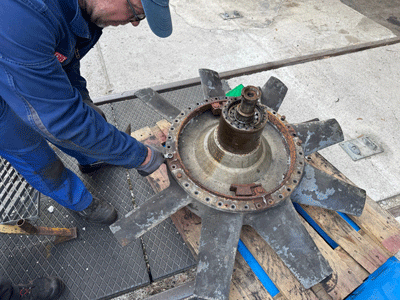

So wurde die zweite Kühlergruppe in ihre Einzelteile für die Aufarbeitung zerlegt und befundet.

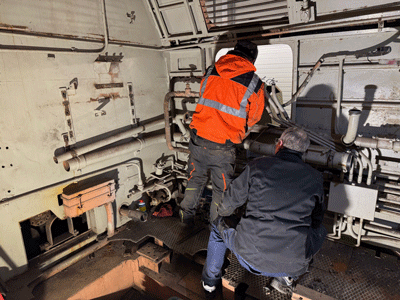

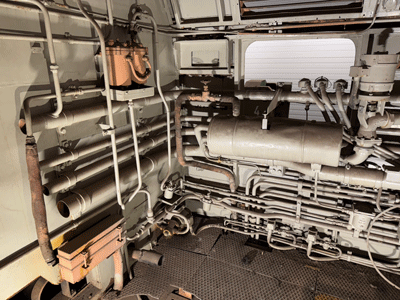

Auch in der Lok wurden nach Dokumentation alle Rohrleitungen im zweiten Maschinenraum demontiert. Die Instandsetzung von Profilen am Kühlerrahmen wurde begonnen.
Januar - März 2025
Vorarbeiten am Wassertank

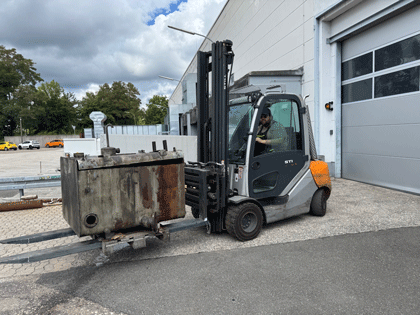

Nachdem der Kühlerrahmen instandgesetzt wurde konnte dieser nun zusammen mit ein paar Rohrleitungen zum Sandstrahlen verschickt werden.

Ebenso wie der erste Wassertank wurde auch der zweite Wassertank, der unter dem Kühler wieder eingebaut werden muss, für das Sandstrahlen vorbereitet.

Dafür musste das Deckblech aufgetrennt und der Tank somit geöffnet werden. Vor dem Sandstrahlen mussten die über viele Jahre entstandenen Kalk- und Dosierablagerungen mechanisch entfernt werden.

Auch der Öltank wurde soweit für das sandstrahlen vorbereitet und verschickt.

April - Juni 2025
Aufarbeiten Kühlerantrieb

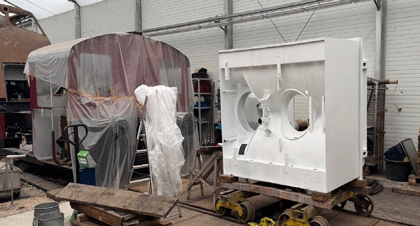

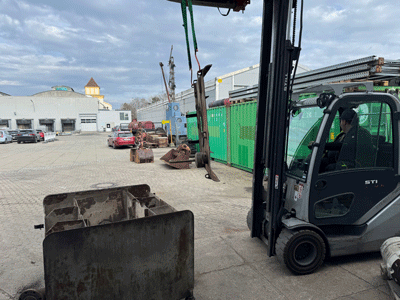

Nachdem der Wassertank fertig vorbereitet wurde, konnte dieser nun zum Sandtrahler, und der Kühlerrahmen bereits fertig gestrahlt und grundiert abgeholt werden.

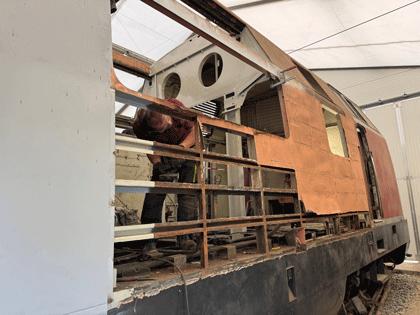

Parallel wurde begonnen altes Außenblech am zerlegten Maschinenraum herauszutrennen.

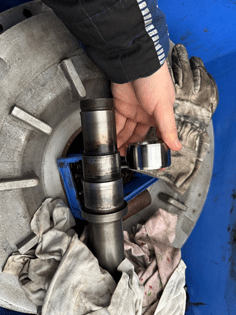

Wie auch die Erfahrungen am ersten Kühler zeigten, haben wir auch hier zum Teil neue Buchsen angefertigt und sämtliche Lager und Dichtungen neu beschafft.

Die beiden Elektromotoren sind zwischenzeitlich auch von der Überholung wieder bei uns eingetroffen.

Juli - September 2025
Wassertank
Im Oktober besuchte uns der Oberbürgermeister der Stadt Nürnberg Marcus König. Wir konnten unter anderem auch das Projekt der V200 001 vorstellen.

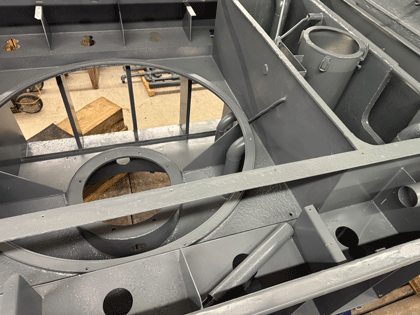

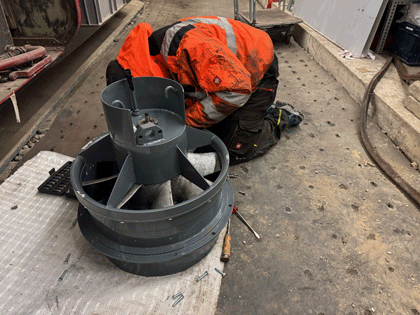

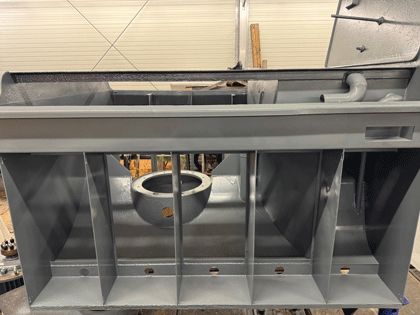

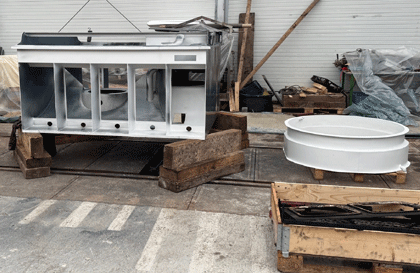

Der Kühlerrahmen wurde nun fertig lackiert sowie im Wasserteil mit einer geeigneten Beschichtung versehen. Parallel wurde der kleine Kühlerlüfter ebenfalls nach dem zerlegen und sandtrahlen sowie lackieren einbaufertig montiert. Der Hydrauliköltank des großen Lüfters liegt nun ebenfalls nach Sandstrahlen, der Innenreinigung und Lackierung für den Einbau bereit. So kann nun über den Winter der Kühler wieder montiert werden.
Oktober - Dezember 2025
